10 jaar laat, R80 miljard oor begroting, en nog steeds onvoltooid.

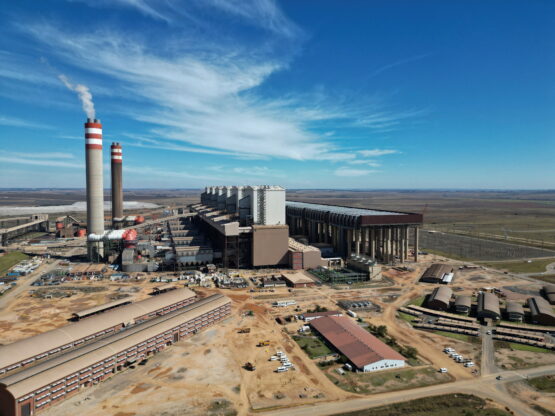

Drie eenhede by Eskom se Kusile-kragstasie, wat tans besonder goed presteer, sal vanaf Oktober vanjaar een na die ander vanlyn geneem word om die permanente oplossing te installeer ná skade aan hul skoorstene.
Die skade het elektrisiteitsverbruikers vir die grootste deel van verlede jaar van hul gesamentlike opwekkingsvermoë van 2 400 MW ontneem.
Skoorsteen stort ineen by Kusile-kragstasie [Nov 2022]
Die vier eenhede wat tans in kommersiële bedryf is by Kusile, die jongste baba in Eskom se opwekkings vloot, werk tans teen ‘n beskikbaarheid faktor bo 90% en is verwyder van die lys van ses kragstasies wat vir spesiale aandag deur Eskom geoormerk is.
Goeie prestasie word behaal met ‘n tydelike oplossing in plek by eenhede 1, 2 en 3 wat die rookgas-ontswawel-eenheid (FGD’e) omseil. Dit het Eskom R600 miljoen gekos.
Kusile is die eerste Eskom-steenkoolkragstasie wat toegerus is met hierdie eenhede, wat giftige vrystellings beperk.
Aksie nodig
Internasionale kundiges VGBe, wat deur die Nasionale Tesourie aangestel is om ‘n tegniese beoordeling van Eskom se opwekkings vloot te doen, was duidelik dat die skade aan die skoorstene die gevolg is van Eskom wat afgewyk het van behoorlike bedryfs- en instandhouding praktyke vir die FGD’e.
Tensy dit verander en behoorlike vaardighede ingebring word, kan die situasie homself herhaal en kan die plant verder agteruitgaan, wat heeltemal onnodig is, het hulle gesê.
Lees: Eskom benodig praktiese hulp – rapporteer
Dit is onduidelik of enigiemand by Eskom aanspreeklik gehou is vir dié voorval, wat in Oktober 2022 plaasgevind het.
Eskom se antwoord op vrae in dié verband was bloot dat “bestuur die versekering gee dat hulle dit intern hanteer”.
Eskom het ‘n tydelike vrystelling van die Departement van Vissery, Bosbou en Omgewing gekry om die eenhede te omseil, maar dit verval einde Maart volgende jaar. Teen daardie tyd moet die permanente oplossing in plek wees, en die FGD’e moet in werking wees. Eskom kon nog nie ’n skatting van die koste gee nie.
Lees: Eskom is vrygestel van swaeldioksied-perke by Kusile-steenkoolkragstasie
Die drie eenhede sal van lyn geneem word volgens die volgende skedule:
Eenheid 3: 1 Oktober 2024 tot 30 November 2024
Eenheid 1: 30 November 2024 tot 28 Februarie 2025
Eenheid 2: 10 Maart 2025 tot 26 April 2025
Dit moet nog gesien word of Eskom-personeel teen daardie tyd die aanleg, insluitend die FGD’e, behoorlik sal kan bedryf en die huidige goeie prestasie sal handhaaf.
VGBe het gewaarsku dat die krag stasiepersoneel jonk en onervare is, en die leierskap moet vervang word sodat Kusile sy volle potensiaal kan bereik.
Onvolledige elemente
Die vier voltooide eenhede het ‘n gesamentlike opwekkingsvermoë van 3 200MW. Sodra al ses eenhede in gebruik geneem is, sal hierdie kapasiteit tot 4 800MW toeneem.
Die VGBe-verslag wys daarop dat verskeie elemente by die kragstasie gemeen aan alle eenhede nog nie voltooi is nie, en tensy dit is, kan die kragstasie se kapasiteit tot 3 200MW beperk word.
Die onvoltooide eenhede sluit in:
Die asverwyderingstelsel;
Die steenkoolhanteringstelsel, insluitend die vervoerband na die myn;
Winkels, instandhouding werkswinkels en chemiese laboratorium; en
Die water verwerkingstelsel.
’n Bron wat vertroud is met Kusile se bedrywighede verduidelik dat probleme by die asverwyderingstelsel tot ’n stroomop blokkasie kan lei soos die as ophoop.
Wat die steenkoolhanteringstelsel betref, waarsku VGBe dat die vervoerband eers voltooi sal word sodra die finale eenheid in gebruik geneem is.
Die kapasiteit om dit te doen is egter beperk, wat opwekkings kapasiteit beperk.
Die feit dat die store, instandhouding werkswinkels en chemiese laboratorium nie voltooi is nie, het ‘n negatiewe impak op die instandhouding van die aanleg en toesig oor die water- en steenkool gehalte, asook die chemie in die FGD’e.
Kusile ver verby sy voltooiingsdatum
Kusile moes 10 jaar gelede voltooi gewees het. Die begroting het verdubbel van R80 miljard tot R161 miljard, R150 miljard waarvan Eskom teen 31 Maart verlede jaar bestee het.
Die kragvoorsiener sê Eenheid 5 sal teen einde Junie in kommersiële gebruik wees en Eenheid 6 teen April volgende jaar.
Die verlenging van die as vervoerband sal binne twee maande voltooi wees, en die asstorting teen September volgende jaar.
Die sperdatum vir die voltooiing van die steenkoolaflaaifasiliteit is Julie volgende jaar.
Eskom het geen tydlyne vir die ander uitstaande infrastruktuur gegee nie.
Teen Sondag het Eskom vir 11 opeenvolgende dae nie beurtkrag geïmplementeer nie en nie kennis gegee van enige hangende beurtkrag nie.
VGBe het aanbeveel om die FGD’e se bedrywighede en instandhouding onmiddellik te versterk om die aanleg se volhoubare verbetering te verseker.
